분당 지정 3~4개월 지연설, 고시·물량·평가 순서로 직접 짚는 법
- 성남시 주장 영향 물량 올해 1만3,429호·내년 1만호
- 3~4개월은 국토부가 아니라 성남시의 추산
- 지정 고시 날짜와 공고 원문으로 확인할 것

재건축 일정이 "3~4개월 밀릴 수 있다"는 말이 돌 때, 그게 내 구역 이야기인지 가리려면 무엇부터 열어야 할까. 출발점은 기사 제목이 아니라 그 숫자를 누가 냈는지다.
이번 주 1기 신도시에서 나온 숫자는 성격이 제각각이다. 3~4개월은 성남시의 추산이고, 산본의 11월 23일은 입찰 공고에 박힌 날짜이며, 일산의 300%는 현행 기준이다. 같은 기사 안에 나란히 있어도 무게가 다르다. 아래는 그 무게를 직접 달아 보는 순서다.

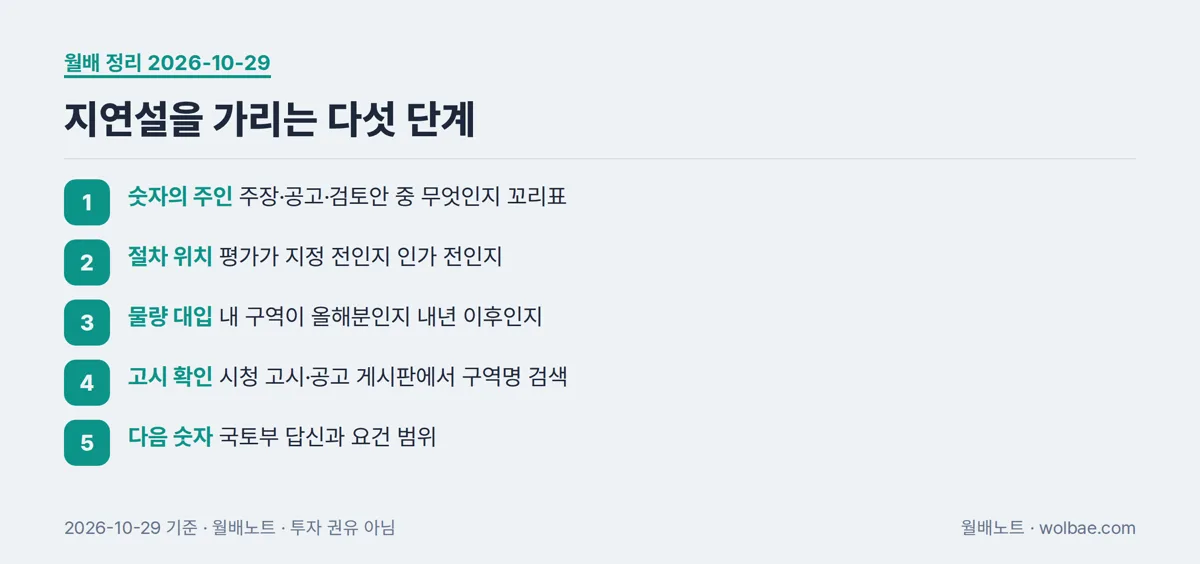

지연설을 받으면 먼저 숫자의 주인을 적는다
1기 신도시 재건축 기사에 나오는 숫자는 대개 세 부류다. 지자체나 정부가 주장하거나 추산한 숫자, 공고·고시에 적힌 숫자, 그리고 검토 중인 안이다. 세 부류를 섞으면 주장이 사실처럼, 검토안이 확정처럼 읽힌다.

예를 들어 "분당 1만3,429가구 지정이 내년으로 밀린다"는 문장은 지금 단계에서 사실이 아니라 성남시의 전망이다. 신상진 시장이 10월 27일 국토교통부에 보낸 서한에 담긴 내용이고, 국토부가 이에 대해 내놓은 공식 설명은 보도에서 확인되지 않는다. 메모에 '성남시 주장, 10/27'이라고 꼬리표를 달아 두면 나중에 국토부 답이 나왔을 때 무엇이 바뀌었는지 비교할 수 있다.
흔한 실수는 기사 제목의 주어를 그대로 믿는 것이다. "국토부가 분당 재건축 발목"이라는 표현은 시의 문제 제기를 옮긴 것이지 국토부의 의도를 확인한 문장이 아니다.
교통영향평가가 절차 어디에 끼는지 그려 본다

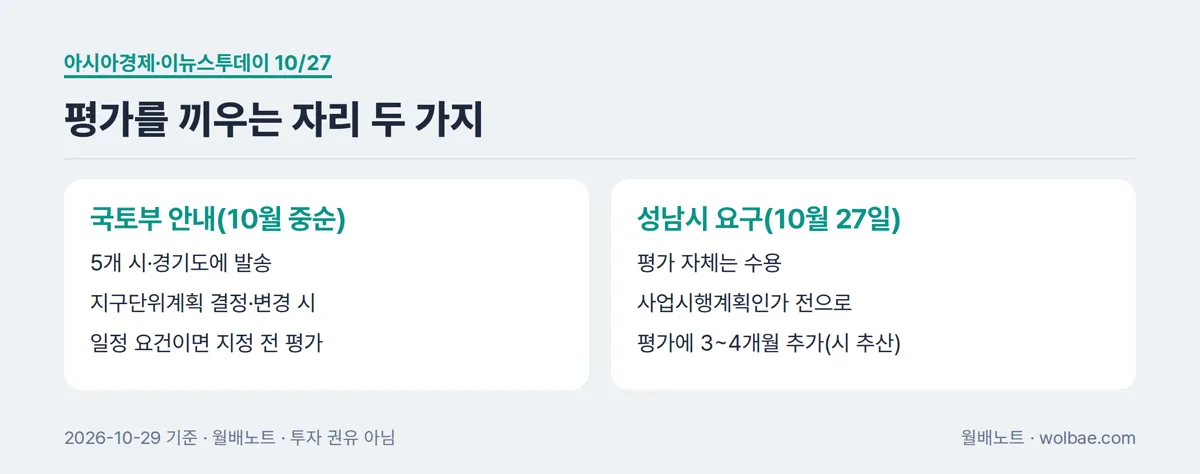

다음은 논란의 대상이 된 절차를 시간 순서 위에 올려 보는 일이다. 보도에 따르면 국토부는 10월 중순 성남을 포함한 5개 시와 경기도에 안내문을 보냈다. 특별정비구역을 지정하면서 지구단위계획을 결정·변경하는 경우, 일정 요건에 해당하면 지정 전에 교통영향평가를 하라는 취지다.
성남시는 평가 자체를 빼 달라고 한 게 아니다. 건축계획이 정해진 뒤, 즉 사업시행계획인가 전에 하는 것이 맞다며 시점을 다시 보자고 요구했다. 어느 쪽이든 평가는 한 번 거친다. 달라지는 건 그 평가가 첫 관문인 구역 지정의 날짜를 붙잡느냐다.

여기서 확인할 곳은 두 군데다. 하나는 내 구역이 안내문이 말한 '지구단위계획 결정·변경' 대상인지다. 보도는 '일정 요건'이라고만 전하고 그 요건을 구체적으로 밝히지 않았다. 그러니 모든 구역이 똑같이 3~4개월 늦어진다고 읽으면 안 된다. 해당 여부는 시 정비 담당 부서나 구역 주민대표 측에 직접 물어야 나온다.
다른 하나는 3~4개월이라는 기간의 출처다. 성남시 계산이다. 평가 기간은 대상 규모와 보완 요구에 따라 달라질 수 있어, 이 숫자를 내 구역의 확정 지연 기간으로 옮겨 적지 않는다.
연도별 물량에 대입하면 지연이 번지는 경로가 보인다

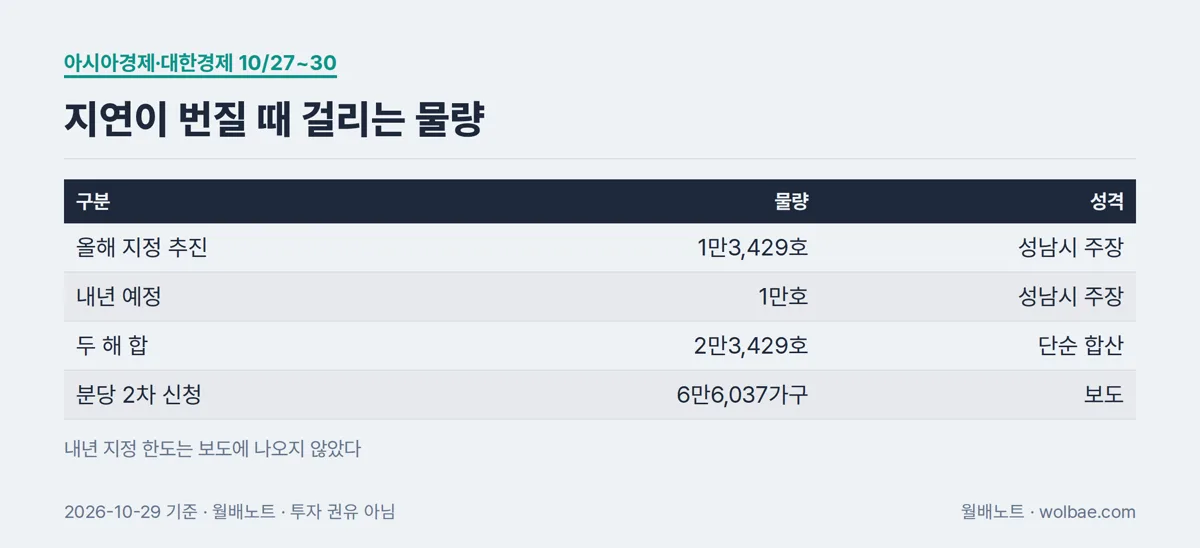

성남시가 걱정한 건 한 해 일정만이 아니다. 1기 신도시 정비는 해마다 지정할 수 있는 물량에 한도가 있다. 올해 지정하려던 물량이 내년으로 넘어가면 내년 몫과 같은 칸에 들어가게 된다는 것이 시의 논리다.
시가 꼽은 숫자는 두 개다. 올해 지정을 추진 중인 1만3,429호, 그리고 내년 예정인 1만호. 두 숫자를 더하면 2만3,429호다(성남시 주장 물량을 단순 합한 값). 이 합계가 곧 내년 한도를 넘는다는 뜻은 아니다. 내년 한도가 얼마인지는 보도에 나오지 않았기 때문이다.

올해 1만3,429호는 지난 9월 뽑힌 분당 2차 특별정비구역 5곳(이매촌1·시범단지1·파크타운·푸른마을·한솔마을2)이다. 이 2차에는 50개 구역, 6만6,037가구가 신청했다(대한경제·아시아경제 보도, 2026-10-30 기준). 앞서 선정된 분당 선도지구 4곳은 재건축 뒤 2만413가구 규모로 전해진다.
이 숫자를 내 구역에 대입하는 방법은 간단하다. 내 구역이 올해분 5곳에 들었는지, 내년 이후 순번인지부터 확인한다. 올해분이라면 지정 고시가 연내에 나오는지가 첫 확인 지점이다. 내년 이후라면 올해분이 넘어올 때 내년 칸이 얼마나 줄어드는지가 관건인데, 이건 성남시가 연도별 물량 운용 계획을 다시 내놓아야 계산할 수 있다.
흔한 실수 하나. "3~4개월 지연"을 입주가 3~4개월 늦어진다는 말로 읽는 것이다. 성남시 주장은 구역 지정 단계의 지연이다. 그 뒤 사업시행계획, 관리처분, 이주·철거를 거치는 동안 일정은 다른 이유로 얼마든지 다시 달라진다.
고시가 나와야 '지정'이다
지정 여부는 기사가 아니라 고시로 확인한다. 특별정비구역 지정은 지자체 고시로 효력이 생기므로, 시청 누리집의 고시·공고 게시판에서 구역 이름으로 검색하면 날짜와 범위를 볼 수 있다. 기사에서 '지정 추진', '선정', '제안 수용'이라는 말을 봤다면 아직 고시 전일 가능성이 높다.
산본이 좋은 예다. 군포시는 10월 26일 3-1구역(율곡·퇴계), 7구역(대림솔거), 12구역(신안모란·한양목련·우방목련), 13구역(동백우성) 4곳의 특별정비구역 지정 제안을 수용했다. 수용은 지정 절차에 들어갔다는 뜻이지 지정 완료가 아니다. 반면 산본 9-2구역과 11구역은 구역 지정과 LH 사업시행자 지정까지 끝났다고 보도됐다.
이 차이를 메모할 때는 단계 이름과 날짜를 한 줄에 함께 적는다. '제안 수용 10/26'과 '지정 고시 ○/○'는 다른 칸이다.
입찰 공고는 숫자를 고치지 말고 옮겨 적는다

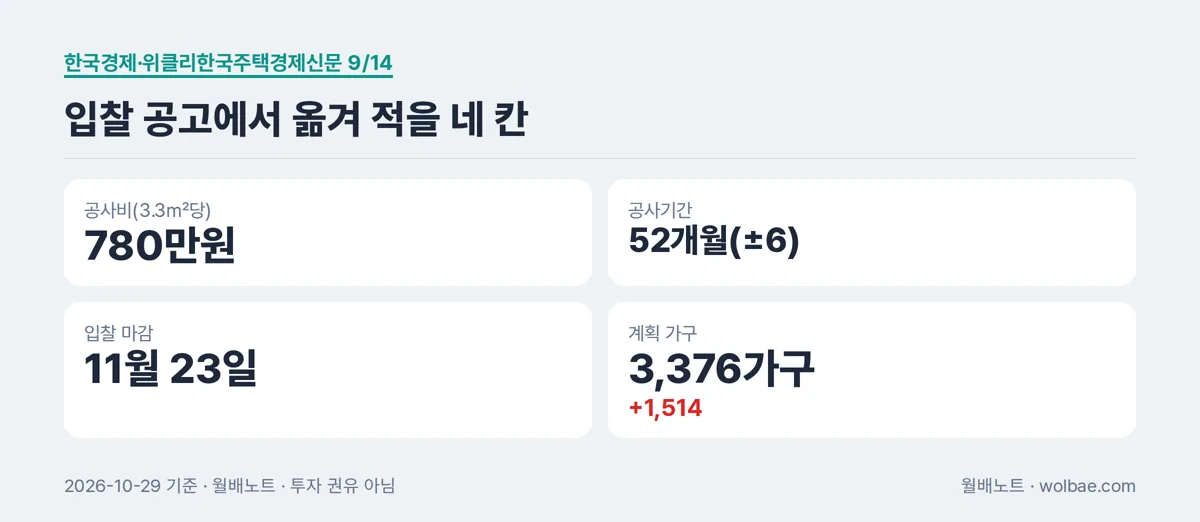

산본 9-2구역(한양백두·백두동성·백두극동)은 선도지구 가운데 처음으로 시공자 입찰 절차에 들어갔다. 일부 기사가 '시공사 선정'이라고 쓰지만 공고 기준으로는 아직 입찰 단계다. 공고는 9월 14일, 현장설명회는 9월 29일, 입찰 마감은 11월 23일이다.

공고에서 옮겨 적을 숫자는 많지 않다. 공사비는 3.3㎡당 780만원, 공사기간은 철거 실착공일부터 52개월이며 시공자가 ±6개월 범위에서 달리 제안할 수 있다. 계획은 기존 1,862가구를 최고 35층 3,376가구로 짓는 것으로, 1,514가구가 늘어난다. 보도에 따르면 계획 용적률은 360%다(한국경제·위클리한국주택경제신문, 2026-09-14).
여기서 주의할 점은 52개월이 '계약부터'가 아니라 '철거 실착공부터'라는 것이다. 입찰 마감에서 착공까지 걸리는 시간은 이 숫자에 들어 있지 않다. 일정표를 그릴 때 52개월을 11월 23일에 바로 더하면 실제보다 훨씬 이른 준공 시점이 나온다.
최종 선정 절차도 공고를 따라 적는다. 2027년 1월께 토지등소유자 투표를 거치고, 사업시행자인 LH가 최종 선정과 계약을 맡는다. 사업시행인가 신청은 2027년 중으로 예정돼 있다. 현장설명회에 몇 곳이 왔는지는 보도마다 다르게 전해져 이 글에서는 세지 않았다. 마감일에 실제로 들어온 제안서 수는 그 뒤 보도나 주민대표회의 공지에서 확인할 수 있다.
일산은 현행과 검토안을 두 칸으로 나눈다
일산 선도지구 4곳(후곡·강촌·백송·정발마을)은 아직 특별정비구역 지정 전이다. 그래서 일산 숫자는 교통영향평가 순서를 따질 단계에 들어서지 못했고, 지금 확인할 숫자는 기준용적률이다.
현행은 300%로, 1기 신도시 가운데 가장 낮다. 분당 326%, 평촌·산본 각 330%, 중동 350%와 견줘 보면 차이가 보인다(데일리안 2026-10-29 보도 기준). 고양시는 350%로 올리는 안을 검토하고 있지만 확정된 것은 아니다. 홍지선 국토교통부 장관은 10월 21일 일산을 찾아 재검토 방향을 서둘러 정리해 달라고 고양시에 당부했다.
일산 단지 계산을 해 볼 때는 300%와 350%를 각각 넣은 두 줄을 만들어 두되, 350% 줄에는 '검토안'이라고 적는다. 기사나 영상에서 돌아다니는 분담금 추정치는 가정한 공사비와 분양가가 달라 같은 구역·같은 면적인데도 서로 크게 엇갈린다. 하나를 골라 내 숫자로 삼지 않는 편이 안전하다.
집값 통계를 진도 옆에 놓을 때는 지역 단위를 맞춘다
진도가 빠른 곳과 집값이 오른 곳을 겹쳐 보고 싶다면 한국부동산원 주간 아파트가격 동향이 출발점이다. 다만 이 통계는 행정구역 단위로 나온다. 평촌이 아니라 안양 동안구, 산본이 아니라 군포시 전체다.

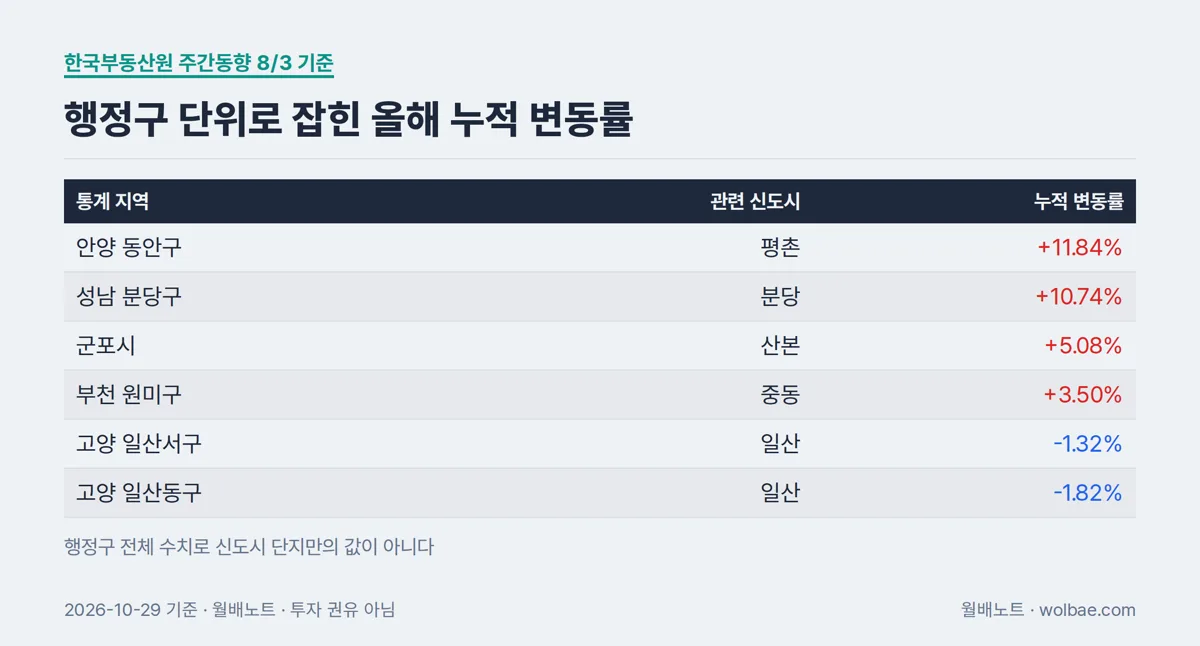

8월 3일 기준 올해 누적 매매가격 변동률은 안양 동안구 +11.84%, 성남 분당구 +10.74%, 군포시 +5.08%, 부천 원미구 +3.50%였다. 일산동구는 -1.82%, 일산서구는 -1.32%였다(이투데이, 한국부동산원 주간동향 인용).
이 표를 읽을 때 두 가지를 확인한다. 첫째, 해당 구에는 신도시 밖 단지도 섞여 있어서 선도지구 단지의 가격 흐름과 같지 않다. 둘째, 진도가 빠른 곳이 더 올랐다는 모양은 맞지만, 재건축이 빨라 값이 올랐는지 값이 받쳐 줘서 사업이 빨랐는지는 이 숫자로 가를 수 없다. 더 최근 주의 수치가 필요하면 부동산원 R-ONE에서 해당 주를 직접 열어 같은 지역 단위로 이어 붙인다.
단지 하나가 아니라 상장된 부동산 자산의 숫자를 따라가고 싶다면, 리츠 쪽은 분배와 가격이 따로 공시된다.
확인할 것
- 내 구역이 국토부 안내문의 '지구단위계획 결정·변경' 요건에 해당하는지(시 정비 담당 부서)
- 성남시의 3~4개월은 시 추산이며 국토부 공식 입장은 보도에서 확인되지 않았다
- 올해 1만3,429호·내년 1만호는 성남시가 영향을 주장한 물량이고, 내년 한도는 보도에 없다
- '제안 수용', '선정', '지정 추진'과 '지정 고시'는 다른 단계다
- 산본 9-2구역 52개월은 철거 실착공부터이며, 최종 시공자는 2027년 1월께 투표 뒤 LH가 정한다
- 일산 350%는 검토안, 현행은 300%다
- 부동산원 지역 통계는 행정구 단위라 신도시 단지와 범위가 다르다
끝으로
지금 손에 있는 지연 숫자는 모두 성남시 쪽에서 나왔다. 국토부가 서한에 답하면서 안내문의 '일정 요건'이 무엇인지 밝히는 순간, 분당 5개 구역 가운데 실제로 평가를 먼저 받아야 하는 곳이 몇 곳인지가 처음 숫자로 나온다.
출처: 아시아경제·이뉴스투데이(2026-10-27), 대한경제(2026-10-29~30), 데일리안(2026-10-29), 한국경제·위클리한국주택경제신문(2026-09-14), 이투데이(한국부동산원 주간동향 인용, 2026-08-03 기준), 마이고양. 2만3,429호는 성남시 주장 물량을 단순 합한 값이다. 이 글은 정보 제공용이며 투자 권유가 아닙니다.
공시·시세로 계산한 정보이며 투자 권유가 아니에요. 글 속 숫자 상자는 사이트 최신 데이터, 본문 숫자는 2026.10.29 기준이에요. 정정 요청은 소개 페이지의 연락처로 보내 주세요.
새 노트와 이번 주 분배금 소식을
월요일 아침에 한 번에
- 새 월배노트 — 그 주에 쓴 글 2~3편
- 이번 주 기준일·매수 마감과 분배금이 늘거나 줄어든 ETF
- 포트폴리오를 담았다면 내 종목 매수 마감 하루 전·입금일 알림
부동산·주거의 다른 글
전체 →- 서울 평균 전셋값과 전세지수, 내 단지 오름폭으로 옮기는 순서2026.10.30
- 서울 84㎡ 평균 2.5% 하락, 가격과 거래 구성 나눠 재는 순서2026.10.30
- 압구정 실거래가 하락폭, 같은 면적·층·날짜로 직접 재는 순서2026.10.29
- 코람코 리츠 시가배당률 4.0%, 반기 공시를 내 매수가로 다시 재는 법2026.10.28
- 환산 월세 317만원과 내 계약, 전환율 하나로 같은 잣대에 놓는 법2026.10.28
